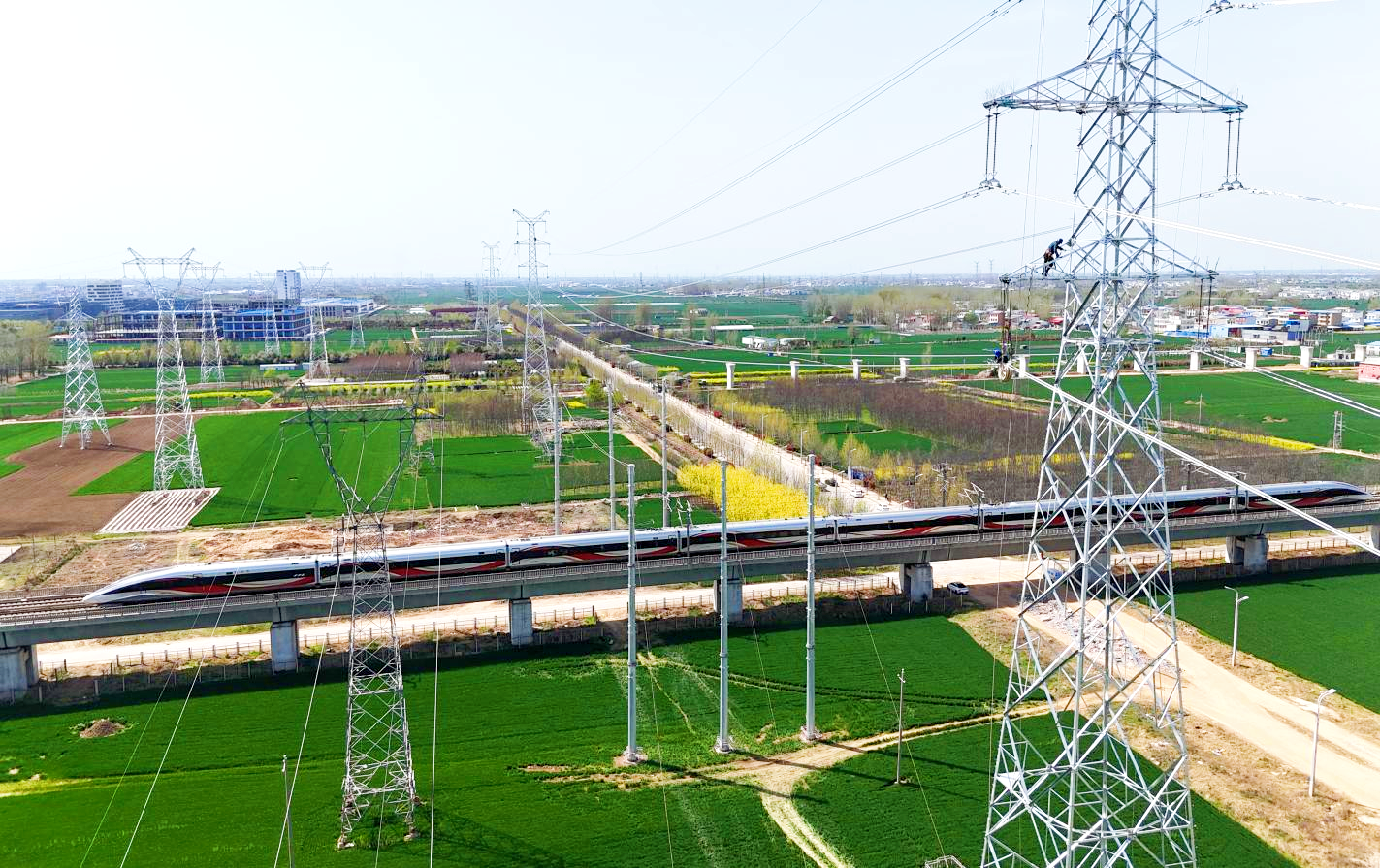

近日,随着110kV普龙、普陈线和110kV英裴、英洄线合闸恢复供电,标志着平漯周高铁正线35kV~220kV电力线路迁改(漯河地区)全部完工,为加快推进平漯周高铁项目建设打下坚实基础。
新建平漯周高铁35kV~220kV电力线路迁改(漯河地区)共计33处,占全线35kV及以上电力线路迁改总数的比例为32.4%,涉及跨越运行中的京广高铁10处、孟宝铁路1处。为确保迁改工作有序推进,高铁公司提前谋划,主动对接京广客专公司、武汉铁路局,高效快速办理跨越手续;积极协调国家电网河南省调、漯河供电公司等部门,科学制定施工进度计划。
在线路迁改过程中,公司坚持安全第一、预防为主的方针,提前有效识别跨越运行中高铁、铁路的风险因素,从严从实强化安全管控,确保了迁改工作安全顺利进行。
截至目前,平漯周高铁全线35kV及以上电力线路迁改已完成96处,完成率94.1%,剩余迁改工作正安全有序推进。
